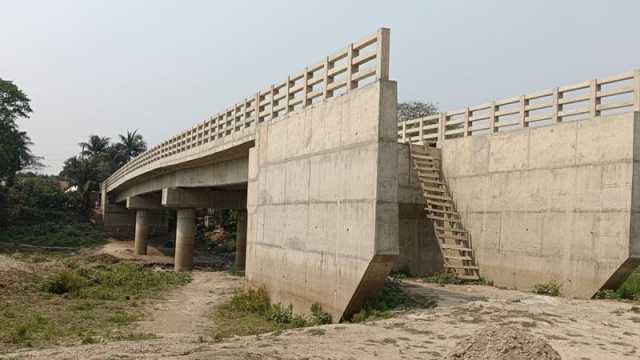

সেতু নির্মাণ হয়েছে বছরখানেক হলো, ব্যয় ৬ কোটি টাকার মতো। সেই সেতুতে নিয়ম করে কারও পা পড়েনি। কেননা সেতুতে যাওয়ার সড়ক নেই। আবার উঠতে গেলে বইতে হয় মই। শুধু তাই নয়, সেতুর দুই পাশে ৯ গ্রামের মধ্যে নেই কোনো পাকা সড়ক। তার পরও নির্মিত হয়েছে ৫ কোটি ৮৭ লাখ টাকার এই সেতু।
সেতুটির ৭০০ মিটার দক্ষিণে রয়েছে আরেকটি সেতু। এই সেতু দিয়ে যানবাহন চলাচল করছে। সড়ক না থাকার পরও এই সেতু নির্মাণকে সরকারি টাকার অপচয় বলে মনে করছেন এলাকাবাসী। কুমিল্লার তিতাস উপজেলার দড়িমাছিমপুর-কলাকান্দি গ্রামের মধ্যে যোগাযোগ স্থাপন করতে খালের ওপর সেতুটি নির্মাণ করা হয়েছে। বিকল্প সড়ক নির্মাণ না হওয়ায় মানুষের দুর্ভোগ বেড়ে গেছে।
খোঁজ নিয়ে জানা গেছে, কলাকান্দি ইউনিয়নের দড়িমাছিমপুর ও কলাকান্দি গ্রামের মধ্যে যোগাযোগ স্থাপনের জন্য খালের ওপর একটি সেতু নির্মাণের অনুমোদন দেওয়া হয়। ৬০ মিটার দৈর্ঘ্য ও ৯ মিটার প্রস্থের সেতুটির নির্মাণ ব্যয় ধরা হয় ৫ কোটি ৮৭ লাখ টাকা। সেতু নির্মাণ প্রকল্পের কাজটি পায় জয়েন্ট ভেঞ্চারে পিসি ও এমআইআইআর এবং এমএসটি নামক তিনটি প্রতিষ্ঠান। কার্যাদেশ দেওয়া হয় ২০২১ সালের ১৩ অক্টোবর। সেতুর নির্মাণকাজ সমাপ্তির নির্ধারিত সময় ছিল ২০২৩ সালের ১৯ জানুয়ারি। কিন্তু নির্ধারিত সময়ে প্রকল্পের কাজ শেষ না হওয়ায় ঠিকাদারের আবেদনের পরিপ্রেক্ষিতে সময় বাড়িয়ে চলতি বছরের জুন মাস পর্যন্ত করা হয়েছে।
সরেজমিন দেখা গেছে, দড়িমাছিমপুর ও কলাকান্দি গ্রামের মধ্যে যোগাযোগ স্থাপনকারী সেতুটির নির্মাণকাজ শেষ হয়েছে। সেতুর পূর্ব-পশ্চিম পাশে দুটি বাঁশের মই দেওয়া রয়েছে। পশ্চিম পাশে ১০-১৪ ফুট উচ্চতায় ও পূর্ব পাশে ১৫ থেকে ২০ ফুটের মতো উচ্চতায় দেওয়া রয়েছে বাঁশের মই। এলাকার মানুষ মই দিয়ে ও সেতুর নিচ দিয়ে পানি মাড়িয়ে যাতায়াত করছেন।
দড়িমাছিমপুর গ্রামের হুমায়ুন কবির বলেন, ‘মই দিয়ে সেতু পার হওয়ার সময় পড়ে গিয়ে আমার পা ভেঙে গিয়েছিল। দুই মাস বিছানায় ছিলাম, অনেক টাকা খরচ হয়েছে। এক বছরের বেশি সময় হলেও সেতুর কাজ শেষ হয়েছে; কিন্তু বিকল্প সড়ক নির্মাণ না হওয়ায় কেউ যাতায়াত করতে পারছে না। আমাদের গ্রামে কোনো পাকা সড়ক নেই। আমাদের পাশের গ্রামের পূর্ব পাশে চার গ্রামেও নেই কোনো পাকা সড়ক। তার পরও এত টাকা ব্যয়ে এই সেতু কেন নির্মাণ হয়েছে আমরা বুঝতে পারি না।’
ইসমাইল মিয়া জানান, এই সেতু নির্মাণে কষ্ট বেড়েছে। কারণ সেতুতে উঠতে হয় মই দিয়ে। মই বেয়ে উঠতে পারেন না তিনি, তাই অনেক ঘুরে আত্মীয়ের বাড়িতে যেতে হচ্ছে।
কলাকান্দি গ্রামের সাইফুল ইসলামের ভাষ্য, সেতুর আশপাশের গ্রামে নেই কোনো পাকা সড়ক। তার পরও সাড়ে ৫ কোটি টাকা ব্যয়ে কেন এই সেতু নির্মাণ করা হয়েছে, বোধগম্য নয় তাঁর। রাস্তা ছাড়া সেতু নির্মাণ করা সরকারি টাকা অপচয় আর কী।
কলাকান্দি ইউনিয়ন পরিষদের (ইউপি) চেয়ারম্যান ইব্রাহিম সরকার বলেন, ৬ কোটি টাকার এই অতি উঁচু সেতু জনগণের কোনো কাজে আসবে না যদি প্রয়োজনীয় মাটি ভরাট করে সড়কের উচ্চতা বৃদ্ধি ও পাকাকরণ করা হয়। আর সড়ক না হলে এটি প্রদর্শনী বস্তু হয়ে দাঁড়িয়ে থাকবে।
উপজেলা প্রকৌশলী শহিদুল ইসলাম জানান, দুই পাশে বিকল্প সড়কের নির্মাণকাজ দ্রুতই শুরু হবে। সংযোগ সড়কের দুই পাশে দেয়াল নির্মাণের জন্য প্রস্তাব পাঠানো হয়েছে। প্রস্তাব অনুমোদন পেলে কাজটি শুরু করা হবে। দুই পাশে সড়ক নেই এটা সত্য, আগে সেতু নির্মাণ হোক তার পরে এসব কাঁচা সড়ক পাকা করানোর জন্য প্রস্তাব পাঠানো হবে।
